南通安置房5月回遷,省委黨校落戶上街,,還有這些項目……閩侯速度杠杠滴

http://www.hrbznlm.com  2017-03-14 16:35:51   來源:遇見閩侯微信公眾號    【字號

  昨日下午,,閩侯縣南通鎮羅洲村,南通安置房(一期)項目工地一片繁忙景象,,工人們正在忙著進行水電管網,、綠化等配套設施建設。

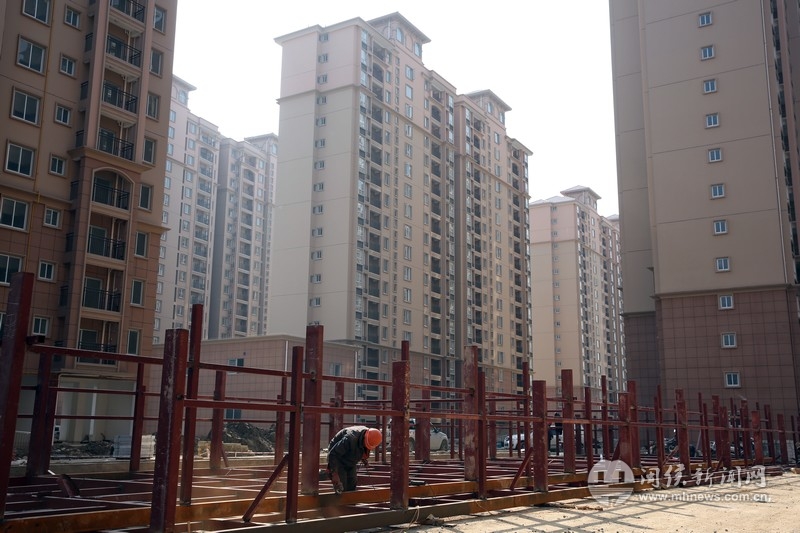

  ▲(南通安置房(一期)項目工地/陳建鋆攝)

  當前,,閩侯縣正集中優勢資源和力量,,立足“點線面”,下活“一盤棋”,,以時間換空間,,努力創造閩侯速度,力爭以實實在在的成效讓群眾看到閩侯新變化新發展,。截至目前,,全縣各項攻堅任務均以超序時為目標加快推進,“攻堅2017”行動步入快車道,。

  安置房建設提速增效

  南通安置房(一期)占地148畝,,建筑面積25.4萬平方米,總套數2116套,,總投資6.8億元,,建設內容包括17棟建筑,其中高層14棟,,幼兒園,、服務用房、配電房各1棟,。

  南通物流城建設指揮部辦公室常務副主任林祥飛介紹,,為了讓征遷戶早日回遷,南通物流城建設指揮部和業主單位督促施工單位正月初七便開工建設,同時加大人力,、物力投入,,配置好設備、人員,、材料等要素資源,,積極采取同步施工、交叉施工,、夜間加班等辦法,,提高施工效率?!澳壳肮さ卦黾恿?3的人員和設備,,并增加日開工時間2小時,確保安置房所有配套附屬工程3月30日前完成施工和驗收,,5月底完成回遷分房,,較計劃提前一個月?!?/p>

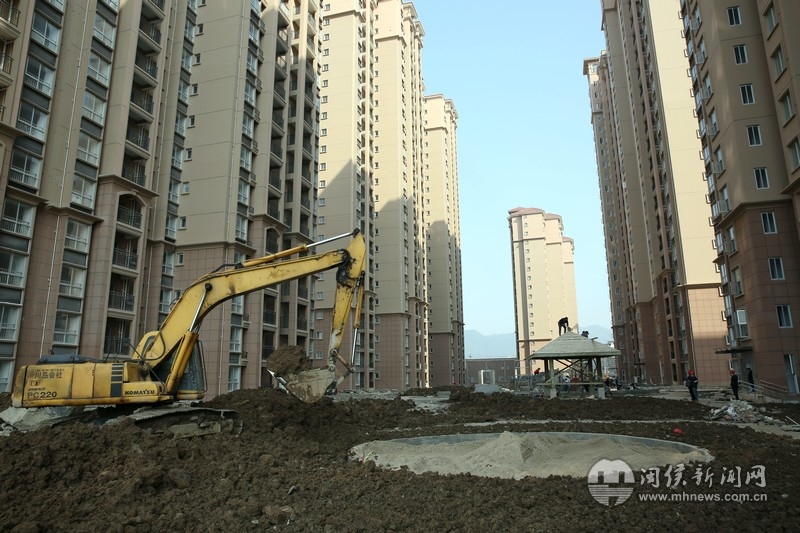

  ▲(工人們正在緊張進行水電管網,、綠化景觀工程施工/陳建鋆攝)

  除南通安置房將提前回遷外,青口壺山安置房(一期)已于1月19日實現回遷交房,,比原計劃提前半年,。

  閩侯縣制定出臺了《全面推動安置房建設回遷提速行動方案》,解決房屋征遷逾期未安置問題,,切實維護被征遷群眾的合法權益,。統籌協調安置房項目專項審批服務機制,實行綠色通道審批,,做到特事特辦,、急事急辦,要求供電,、消防,、供水、燃?xì)?、?guī)劃,、人防、環保等部門,,主動提前介入,,采取“預驗收”的辦法,指導幫助業主單位按其部門規范進行相關工程的建設,,避免無法驗收,、返工建設等情況發生,。主體已完工的安置房項目,在2017年9月前全部實現回遷分房;主體在建項目進一步縮短工期,,在2018年上半年全部實現回遷分房;新建安置房項目?jī)?yōu)化投資建設模式,,盡量縮短土地報批及征遷交地時間,盡早動工建設,,在2019年年底前全部實現回遷分房,。

  征地拆遷超序時推進

  省委黨校項目作為省級重點項目,涉及上街鎮侯官,、厚美、上街,、新峰,、紅峰等5個村,共310戶居民,,拆遷面積約7萬平方米,,征地約660畝。

  上街鎮人大主席王建維介紹,,鎮政府在去年10月就召開征遷動員大會,,入戶宣傳,做到提前謀劃,。目前該項目征遷工作全面鋪開,,已完成征地560畝,占全年目標任務數的77.8%,,超序時進度61.1個百分點,,所有征地拆遷任務有望在5月底前完成。

  ▲(省委黨校項目已完成征地560畝/陳建鋆攝)

  ▲(征遷工作隊入戶為征遷戶搬遷物品/陳建鋆攝)

  閩侯縣征地拆遷超序時推進,。除省委黨校項目外,,目前,南通鎮閩江防洪工程福州段(四期)工程截至目前已完成交地130畝,,占目標任務數的36.1%,,超序時進度19.4個百分點。祥謙鎮三港河延伸段河道整治工程已全面完成80畝征地任務,,比原計劃提前10個月,。荊溪鎮萬全(福州)共同配送中心項目完成交地32畝,占目標任務數的22.7%,,超序時進度6個百分點……

  打通項目建設“最后一公里”

  “閩侯縣上下將進一步提振精氣神,,加壓奮進,全面掀起新一輪攻堅熱潮,,爭當排頭兵,?!遍}侯縣領導表示,將堅持“點”上“開花”,,“線”上“出彩”,,“面”上“結果”,切實以攻堅的實際成效來支撐和帶動閩侯新一輪大發展,。

  在“攻堅2017”行動中,,閩侯縣將抓住重點,提速增效,,把群眾關注的熱點難點問題作為攻堅行動的重中之重,,集中優勢資源和力量推進項目建設,以實際成效提升群眾認可度,。將以重點項目建設為主線強化服務,,堅持攻堅項目例會和一線辦公機制,為及時協調解決項目建設和征遷交地遇到的困難和問題提供零距離,、保姆式服務,。同時,落實“一線考察干部”等制度,,健全完善“指揮部+臨時黨組織”工作機制,,發揮黨員干部先鋒模范作用,強化多部門配合聯動,,形成強大合力,,打通項目建設“最后一公里”。

  攻堅捷報

  1祥謙鎮

  (1)三港河延伸段河道整治工程全面完成80畝征地任務,,比原計劃提前10個月,。

  (2)龍琯西路工程完成交地22.4畝,占目標任務數的52.4%,,超序時進度35.7個百分點,。

  (3)福建萬潤新能源汽車項目完成交地95.2畝,占目標任務數的36.6%,,超序時進度19.9個百分點,。

  (4)靈巖路工程完成交地20畝,占目標任務數的33.9%,,超序時進度17.2個百分點,。

  (5)福州歐拜克工貿有限公司完成交地23.2畝,占目標任務數的92.1%,,超序時進度78.8個百分點,。

  (6)雙龍河河道整治完成交地16.1畝,占目標任務數的85.2%,,超序時進度72.2個百分點,。拆遷面積完成511.1平方米,,占目標任務數的34.1%,超序時進度20.8個百分點;拆遷戶達7戶,,占目標任務數的50%,,超序時進度36.7個百分點。

  2南通鎮

  (1)中外運項目完成交地155.3畝,,占目標任務數的59.7%,,超序時進度43個百分點;完成拆遷1000平方米,占目標任務數的5%;完成征遷102戶,,占目標任務數的45.9%,,超序時進度29.2個百分點。

  (2)閩江防洪工程福州段(四期)工程完成交地130畝,,占目標任務數的36.1%,,超序時進度19.4個百分點;完成征遷55戶,占目標任務數的25.5%,,超序時進度8.8個百分點。

  (3)福建永輝物流倉儲中心項目完成投資5000萬元,,占目標任務數的25%,,超序進度8.3個百分點。

  3荊溪鎮

  (1)光明谷路D1標段完成交地5畝,,占目標任務數的33.3%,,超序時進度16.6個百分點;拆遷面積218平方米,占目標任務數的28.2%,,超序時進度11.5個百分點;征遷戶數1戶,,占目標任務數的33.3%,超序時進度16.6個百分點,。

  (2)興安實定項目完成交地12畝,,占目標任務數的24%,超序時進度7.3個百分點,。

  (3)萬全(福州)共同配送中心項目完成交地32畝,,占目標任務數的22.7%,超序時進度個百分點,。

  (4)7427后山廠區一期(大佳社區)項目完成交地50.5畝,,占目標任務數的23.3%,超序時進度6.6個百分點,。

  (5)新華都物流完成拆遷任務,。完成交地35畝,占目標任務數的45.1%,,超序時進度31.8個百分點,。

  (6)110KV曇石變電站完成拆遷2800平方米,,占目標任務數的73.7%,超序時進度60個百分點;征遷戶數6戶,,占目標任務數的37.5%,,超序時進度24.2個百分點。

  (7)海盛物流二期工程完成交地58畝,,占目標任務數的47.8%,,超序時進度34.5個百分點;完成拆遷808平方米,占目標任務數的33.7%,,超序時進度20.4個百分點;征遷戶數4戶,,占目標任務數的36.4%,超序時進度23.1個百分點,。

  4青口鎮

  (1)安置房二期工程完成投資850萬元,,占目標任務數的17%,超序時進度0.3個百分點,。

  (2)祥鑫鋁業集團有限公司特種鋁材擴建項目完成投資2300萬元,,占目標任務數的17.7%,超序時進度4.4個百分點,。

  5白沙鎮

  (1)白沙第二中心小學擴征地項目(原埕元頂安置房用地)完成交地17畝,,占目標任務數的66.1%,超序時進度49.4個百分點,。

  (2)福建通途金屬結構有限公司項目完成交地26畝,,占目標任務數的48.3%,超序時進度31.6個百分點,。

  (3)南山洋安置房及轉產轉業生活留用地項目完成交地13畝,占目標任務數的28.9%,,超序時進度12.2個百分點。

  (4)閩侯經濟技術開發區白沙園二期市政路網及河道拓寬項目已完成交地22畝,,占目標任務數的24.2%,,超序時進度7.5個百分點。

  6尚干鎮

  淘江中學新校區建設項目60畝征地任務已完成23.5畝,,提前完成第一季度目標任務,。

  7洋里鄉

  福豐生豬屠宰場項目完成交地20畝,占目標任務數的66.7%,,超序時進度53.4個百分點,,提前完成第一季度目標任務。

  8青口投資區

  (1)東南(福建)汽車DK01新能源汽車項目完成首批試裝,,提前一個多月完成季度任務;

  (2)海峽汽車文化廣場金淘灣項目414根沖孔樁,、712根駁岸管樁已全部施工。

  9南通鎮

  醫藥物流園一期工程完成交地130畝,,占目標任務數的65%,,超序時進度51.7個百分點;完成征遷103戶,,占目標任務數的64.4%, 超序時進度51.1個百分點,。

  10甘蔗街道

  萬家廣場完成投資3500萬元,,占投資比例的17.5%。

  11竹岐鄉

  地鐵2號線竹岐安置房2017攻堅任務量84.21畝,,目前完成交地34畝,,占任務量的40.4%,提前完成第一季度目標任務,。

  12縣教育局

  閩侯職業中專學校新校區完成投資2630萬元,,占任務目標數的68.7%,超序進度55.4個百分點,。
